Berapa Lama Waktu Dibutuhkan untuk bangun Rumah?

7 September 2026

Berapa Lama Waktu yang Dibutuhkan untuk Membangun Rumah?

Secara umum, proses bangun rumah di Indonesia — termasuk bangun rumah Jakarta — membutuhkan waktu sekitar 4 hingga 12 bulan, tergantung ukuran, jumlah lantai, kompleksitas desain, dan kelengkapan dokumen perizinan. Artikel panduan ini akan mengupas tuntas setiap tahapannya, faktor yang memengaruhi durasi, hingga tips agar proyek rumah Anda selesai tepat waktu.

1. Rata-Rata Waktu Membangun

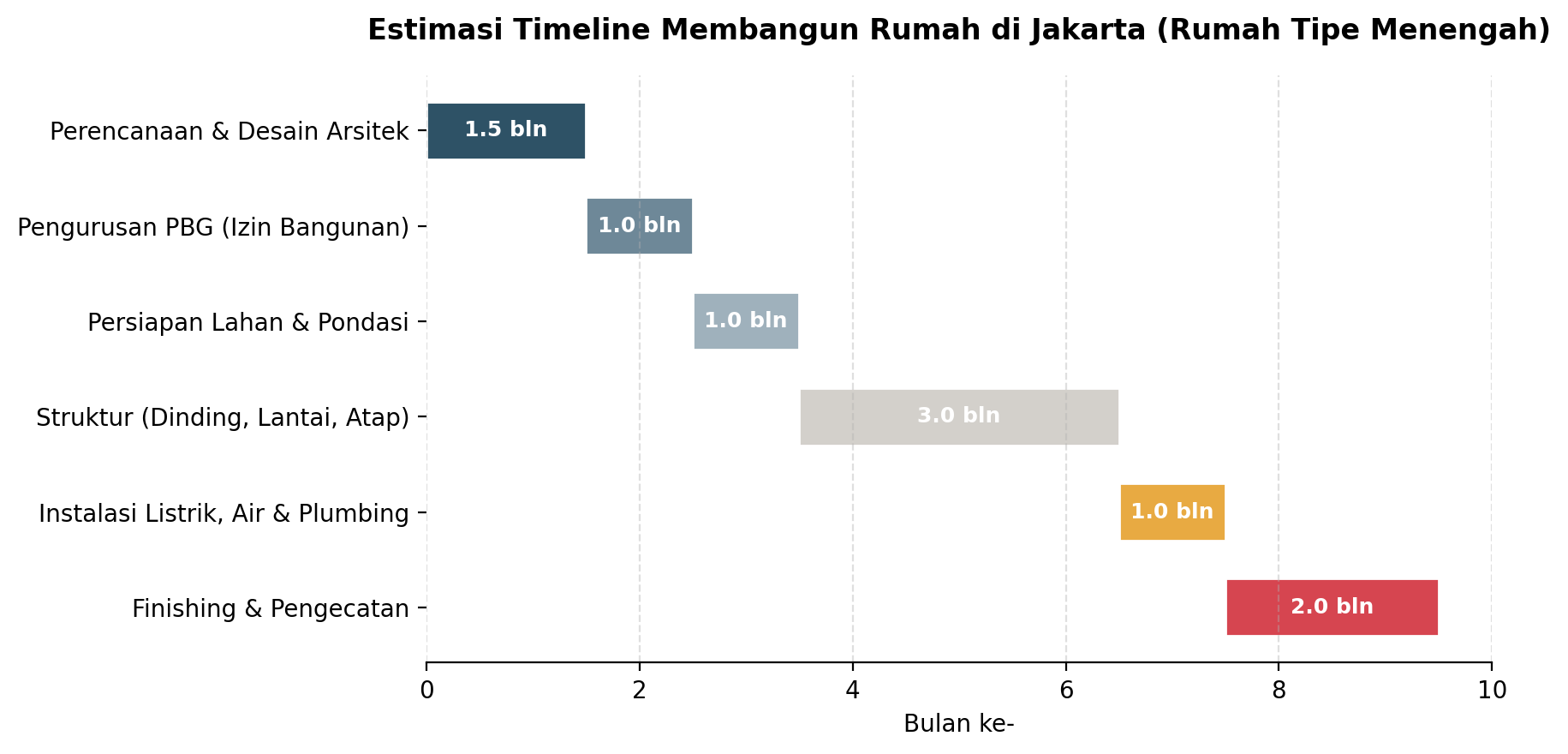

estimasi timeline membangun rumah di jakarta

Rumah di Jakarta

Berdasarkan pengalaman kontraktor dan berbagai sumber industri properti, rumah tinggal berukuran 70–150 m² umumnya membutuhkan waktu 4–8 bulan untuk selesai dibangun, sementara rumah dua lantai dengan luas 100–200 m² bisa memakan waktu 6–10 bulan. Untuk rumah besar dua lantai (200–400 m²) dengan desain kompleks, durasinya dapat mencapai 1 tahun lebih.

Khusus untuk proyek bangun rumah Jakarta, faktor tambahan seperti akses lokasi di area padat penduduk, keterbatasan lahan parkir alat berat, serta proses persetujuan bangunan gedung (PBG) turut memengaruhi total waktu penyelesaian dibandingkan daerah dengan lahan lebih luas.

2. Tahapan Membangun Rumah dan Estimasi Waktunya

Berikut rincian tahapan umum pembangunan rumah beserta perkiraan durasinya:

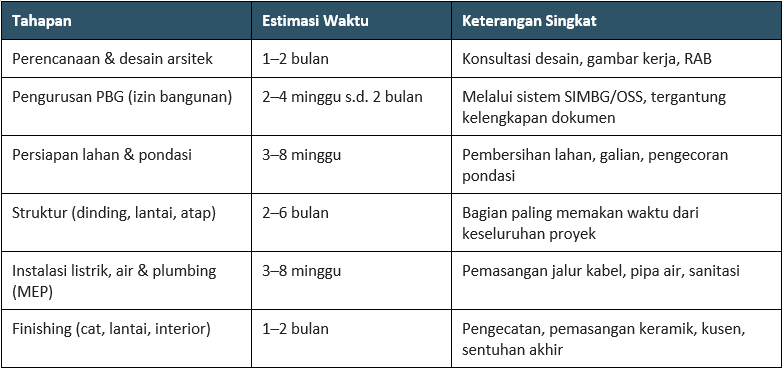

Tahapan Membangun Rumah dan Estimasi Waktunya

3. Faktor-Faktor yang Memengaruhi Lama Waktu Pembangunan

•     Ukuran dan jumlah lantai rumah — semakin besar dan semakin banyak lantai, semakin lama waktu pengerjaan.

•     Kompleksitas desain — bentuk atap bertingkat, split level, atau banyak detail arsitektural menambah waktu.

•     Kelengkapan dokumen perizinan (PBG) — dokumen tidak lengkap dapat menunda proyek berminggu-minggu.

•     Ketersediaan material dan tenaga kerja — keterlambatan pasokan material sering menjadi penyebab molornya jadwal.

•     Kondisi cuaca — musim hujan dapat memperlambat pekerjaan struktur dan pengecoran.

•     Metode konstruksi — metode modern/prefabrikasi umumnya lebih cepat dibanding metode konvensional.

•     Pengalaman kontraktor — kontraktor berpengalaman biasanya punya manajemen proyek dan tim yang lebih efisien.

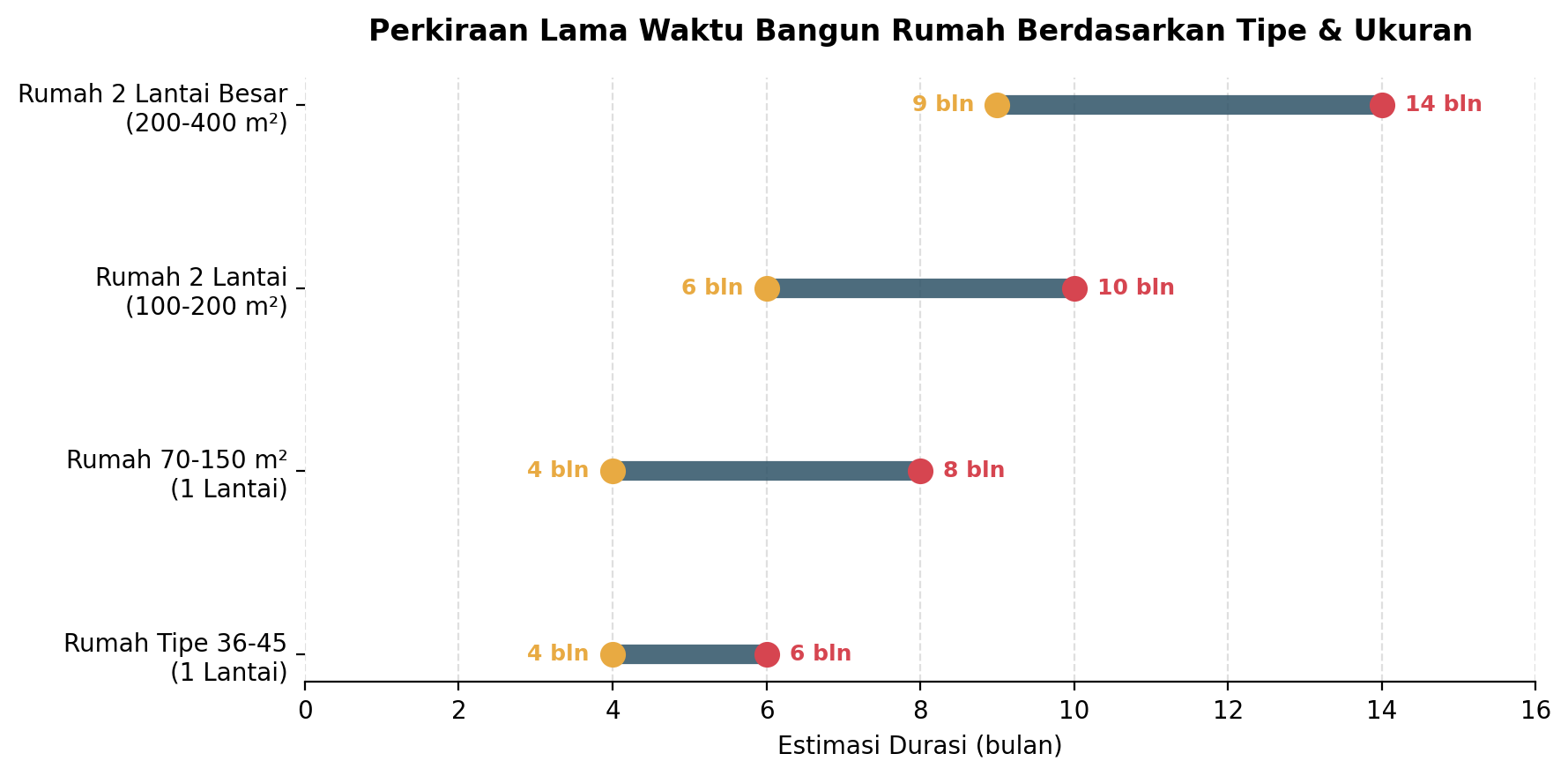

perkiraan lama waktu bangun rumah berdasarkan tipe dan ukuran

4. Proses Perizinan PBG untuk Bangun Rumah di Jakarta

Sebelum memulai konstruksi, setiap bangunan — termasuk rumah tinggal — wajib memiliki Persetujuan Bangunan Gedung (PBG) yang menggantikan IMB (Izin Mendirikan Bangunan). Proses ini diajukan secara daring melalui sistem SIMBG (simbg.pu.go.id) atau OSS, dengan melampirkan dokumen seperti KTP, sertifikat tanah, serta gambar arsitektur dan struktur.

Secara umum, pengurusan PBG untuk rumah tinggal sederhana memakan waktu sekitar 2–4 minggu jika dokumen lengkap. Pemerintah Provinsi DKI Jakarta bahkan telah mempercepat sebagian layanan PBG rumah tinggal melalui Mal Pelayanan Publik, seperti diberitakan Kompas.id, di mana simulasi pengurusan izin untuk rumah dua lantai bisa selesai hanya dalam hitungan menit untuk kasus tertentu. Meski begitu, waktu proses tetap dapat lebih panjang bila ada revisi teknis atau dokumen kurang lengkap.

Untuk panduan resmi mengenai syarat dan alur pengajuan PBG, Anda dapat memeriksa sistem SIMBG Kementerian PUPR sebagai rujukan utama sebelum mengajukan permohonan.

5. Tips Mempercepat Pembangunan Rumah Tanpa Mengorbankan Kualitas

•     Siapkan desain dan RAB (Rencana Anggaran Biaya) sedetail mungkin sebelum konstruksi dimulai.

•     Urus PBG sedini mungkin dan pastikan seluruh dokumen lengkap sejak pengajuan pertama.

•     Pilih kontraktor berpengalaman dan terpercaya, cek portofolio serta legalitas perusahaannya.

•     Pesan material utama (besi, semen, kusen, keramik) di awal proyek untuk menghindari kekosongan stok.

•     Tentukan desain yang efisien — hindari bentuk terlalu rumit jika target waktu penyelesaian ketat.

•     Lakukan pengawasan berkala dan komunikasi rutin dengan tim kontraktor agar potensi keterlambatan cepat terdeteksi.

6. Pertanyaan yang Sering Diajukan (FAQ)

Berapa lama waktu minimal untuk bangun rumah sederhana?

Rumah tipe kecil (36–45 m²) satu lantai umumnya dapat selesai dalam 4–6 bulan dengan perencanaan yang matang.

Apakah bangun rumah di Jakarta lebih lama dibanding daerah lain?

Tidak selalu lebih lama dari sisi konstruksi, namun proses perizinan dan keterbatasan akses lahan di area padat bisa menambah waktu persiapan dibandingkan daerah dengan lahan lebih longgar.

Apakah musim hujan memengaruhi jadwal pembangunan?

Ya. Pekerjaan pondasi, pengecoran, dan atap sangat dipengaruhi cuaca, sehingga sebaiknya jadwalkan tahap-tahap tersebut di luar puncak musim hujan bila memungkinkan.

7. Kesimpulan

Secara keseluruhan, waktu yang dibutuhkan untuk membangun rumah — termasuk proyek bangun rumah Jakarta — berkisar antara 4 hingga 12 bulan, tergantung ukuran, kompleksitas desain, kelengkapan izin PBG, dan pengalaman kontraktor yang menggarapnya. Perencanaan matang, dokumen lengkap sejak awal, serta kontraktor tepercaya adalah kunci utama agar rumah impian Anda selesai sesuai target tanpa mengorbankan kualitas bangunan.
